认 证:工商信息已核实
访问量:465418
60米长混凝土布料机安装顺序小结
混凝土布料机安装时按照先机械结构及装置组装,驱动控制系统及监控系统的连接。
安装顺序详细说明如下:
履带扩张—变幅油缸(与底盘连接)—三角支架—布料皮带机—配重(伸缩配重)—受料斗—上料皮带机—其它附件。
1)履带扩张操作
将未带配重的底盘移至安装场地,使机体由正前方转90°向着履带的侧面。拉起履带伸缩转换杆,由销孔的位置拨出4根锁紧销。把左行走杆推向前方时,履带就会扩张,导销碰触着了拉杆长孔的末端时,左行走杆回到中位。把4个锁紧销插入销孔的位置,加以锁定。*后把履带伸缩转换杆推向前方的“行走位置”,机体回转至正前方,完成履带扩张操作。
2)变幅油缸安装
将变幅油缸二根φ100×207mm连接销轴与底盘连接。
3)支架吊装
用16T吊车和手拉葫芦将支架吊起调平,再吊装到QUY50履带吊底盘上,用两根φ100×170mm(前部)和两根φ110×170mm(尾部)连接销轴与底盘定位。
4)布料臂架吊装

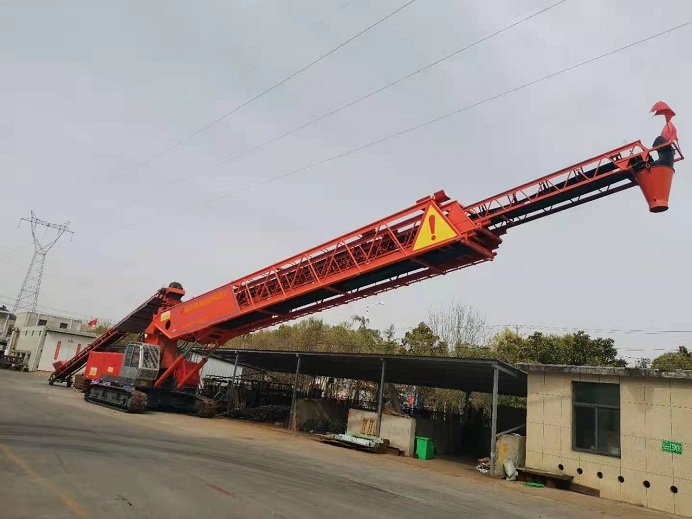

用25T和16T吊车将混凝土布料皮带机吊起,如有必要再用手拉葫芦调平,吊装已组装好的布料皮带机,用二根φ120×368mm连接销轴与支架连接,将布料皮带机放在安全凳上(安全凳应置于布料皮带机*前端);用二根φ100×260mm连接销轴分别与油缸连接。

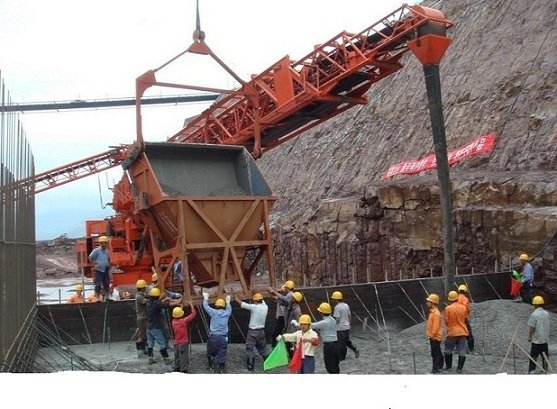

5)主机受料斗的安装
起吊组装好的受料斗,用配套螺栓连接支架与受料斗脚连接板,待所有螺栓全部穿进后同步紧固螺栓即可。
6)配重安装
用16T吊车依次安装两块配重,用螺栓与底盘连接。如果有活动配重,再安装活动配重架,用螺栓与三角支架以及固定配重连接,再依次安装六块小配重。

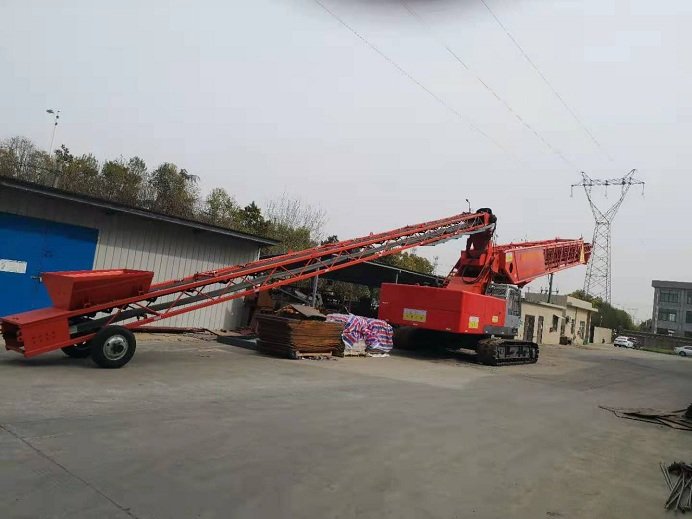

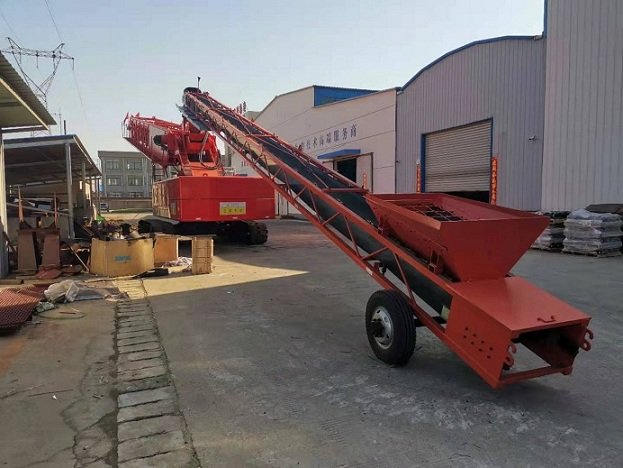

7)上料皮带机安装
先根据场地位置情况布置臂架尾部,然后用吊组装好的上料皮带架头部,将之吊放在受料斗的支撑耳板上即可。
8)液压管路的安装
该项工作主要是各部件的液压管路的连接,接头连接务必紧密,管路穿走合理。
9)布料机相关电气设备、线路的安装
该项工作主要是相关线路的重新连接,需由具有相应资质的电气专业人员按图进行施工安装。
联源公司60米长混凝土布料机成功下线 | 2021-05-05 |
- 推荐产品
- 供应产品
- 产品分类
